Chantier à Bruxelles (Laeken), Bruxelles (Neder-over-Heembeek)

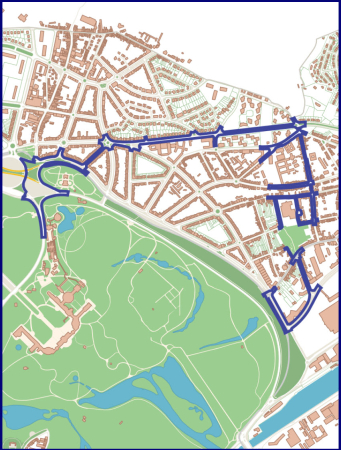

Télécharger le plan détaillé (pdf Osiris)
Raison des travaux
Réseau de chaleur
Installation de conduites souterraines pour le transport de chaleur
Infos supplémentaires
Les travaux se déroulent en deux parties :
- Partie 1 (juin 2025 – mai 2026) - PHASE FINALE: pose de conduites autour de l'avenue de Versailles, de l'avenue de l'Amarante, de l'avenue de l'Araucaria, de la rue de la Tour Japonaise et de l'avenue des Pagodes.
- Partie 2 (avril 2026 – fin 2026) : pose de conduites depuis l'avenue de Versailles vers l'est, en direction de Donderberg, de l'avenue du Roi Albert, de la rue de Lombartzyde et de la rue Jan Verbesselt. À l'automne 2026, une traversée souterraine est prévue sous les voies de tram dans la rue de Heembeek, suivie de travaux dans la rue de l'Ancre.
Phases
road_work_timeline.title
Partie 1 – Travaux autour de l'avenue de Versailles – PHASE FINALE
Partie 1 – Phase 1 : avenue de l'Amarante (partie I) – TERMINÉE
- du 16/06/2025 au 04/07/2025
- (phase 2a en Osiris)
Partie 1 – Phase 2 : avenue de Versailles (partie I) – TERMINÉE
- du 07/07/2025 au 22/08/2025
- les travaux ont été planifiés pendant les vacances scolaires pour limiter les désagréments pour l'école primaire des Pagodes
- (phase 4 en Osiris)
Partie 1 – Phase 3 : avenue de Versailles (partie II) – TERMINÉE
- du 25/08/2025 au 02/10/2025
- zone impactée : du coin avenue des Pagodes / av. de Versailles jusqu'à l'avenue de la Sarriette
- (phase 8 en Osiris)
Partie 1 – Phase 4 : avenue de Versailles (partie III) et traversée de l'avenue de Versailles – TERMINÉE
- du 03/10/2025 à fin mars 2026
- zone impactée : à partir de la maison de repos « Versailles Seniors » jusqu'au rond point (coin des Cerises), traversée de l'avenue de Versailles incluse
- (phases 9 et 25 en Osiris)
Partie 1 – Phase 5 : avenue de l'Amarante (partie II) – TERMINÉE
- du 13/01/2026 au 28/02/2026
- (phase 2b en Osiris)
Partie 1 – Phase 6 : rond point Araucaria (partie I) – TERMINÉE
- du 16/02/2026 au 15/03/2026
- (phase 5 en Osiris)
Partie 1 – Phase 7 : rue de la Tour Japonaise – TERMINÉE
- du 23/02/2026 à fin avril 2026
- les travaux ont été planifiés pendant les vacances scolaires pour limiter l'impact sur l'école
- (phase 24 en Osiris)
Partie 1 – Phase 8 : rond point Araucaria (partie II) – TERMINÉE
- du 15/03/2026 au 08/05/2026
- (phase 6 en Osiris)
Partie 1 – Phase 9 : avenue des Pagodes – EN COURS
- du 27/03/2026 au 12/06/2026
- (phase 7 en Osiris)
Partie 2 – Travaux en direction de la rue de l'Ancre – EN COURS
Partie 2 – Phase 1 : Travaux en domaine privé entre l'avenue de Versailles et la rue de Beyseghem – EN COURS
- de début avril 2026 à environ 22/05/2026 (phase de finition)
- (domaine privé – non repris dans Osiris)
Partie 2 – Phase 2 : Traversée de la rue de Beyseghem – TERMINÉE
- du 27/04/2026 au 13/05/2026
- (phase 27 en Osiris)
Partie 2 – Phase 3 : Travaux sur le terrain en friche le long de l'avenue du Roi Albert – EN COURS
- depuis le 27/04/2026, date de fin à venir
- (non repris dans Osiris)
Partie 2 – Phase 4 : Donderberg – EN COURS
- du 04/05/2026 au 12/06/2026 (date de fin provisoire)
- (phase 28 en Osiris)
Partie 2 – Phase 5 : Traversée de l'avenue du Roi Albert – PLANIFIÉE
- du 10/08/2026 au 15/08/2026
- (phase 29 en Osiris)
Partie 2 – Phase 6 : Traversée de la rue de Lombartzyde – PLANIFIÉE
- du 24/08/2026 au 28/08/2026
- (phase 30 en Osiris)
Partie 2 – Phase 7 : rue Jan Verbesselt (partie I) – PLANIFIÉE
- du 07/10/2026 au 27/11/2026
- (phase 31 en Osiris)
Partie 2 – Phase 8 : rue Jan Verbesselt (partie II) – PLANIFIÉE
- du 30/11/2026 au 18/12/2026
- (phase 32 en Osiris)
Partie 2 – Phase 9 : Traversée souterraine sous les voies de tram (rue de Heembeek) – PLANIFIÉE
- automne 2026
- (phase 52 en Osiris)
Partie 2 – Phase 10 : rue de l'Ancre – PLANIFIÉE
- date à déterminer, dans la continuité de la phase 9
- (phase 53 en Osiris)
